敏捷开发 Scrum 框架 的详细解析,涵盖核心概念、流程、角色及实践要点:


1. Scrum 概述

Scrum 是一种迭代式增量开发的敏捷框架,专注于快速交付高价值产品。其核心思想是通过 小步快跑、持续反馈 来应对需求变化,适用于需求不明确或快速变化的项目。


2. Scrum 三大支柱

支柱说明
透明性所有工作(需求、进度、问题)对团队可见(如任务看板)。
检视性定期评审进展(如每日站会、评审会)及时发现问题。
适应性根据反馈快速调整(如迭代结束时修正方向)。

3. Scrum 三大角色

角色职责
产品负责人(PO)- 定义产品愿景和优先级(维护产品待办列表,即 Product Backlog)。
- 代表利益相关者需求。
Scrum Master- 确保团队遵循 Scrum 规则,移除障碍。
- 是团队的教练而非管理者。
开发团队- 自组织跨职能团队(通常 5-9 人)。
- 负责交付可工作的增量产品。

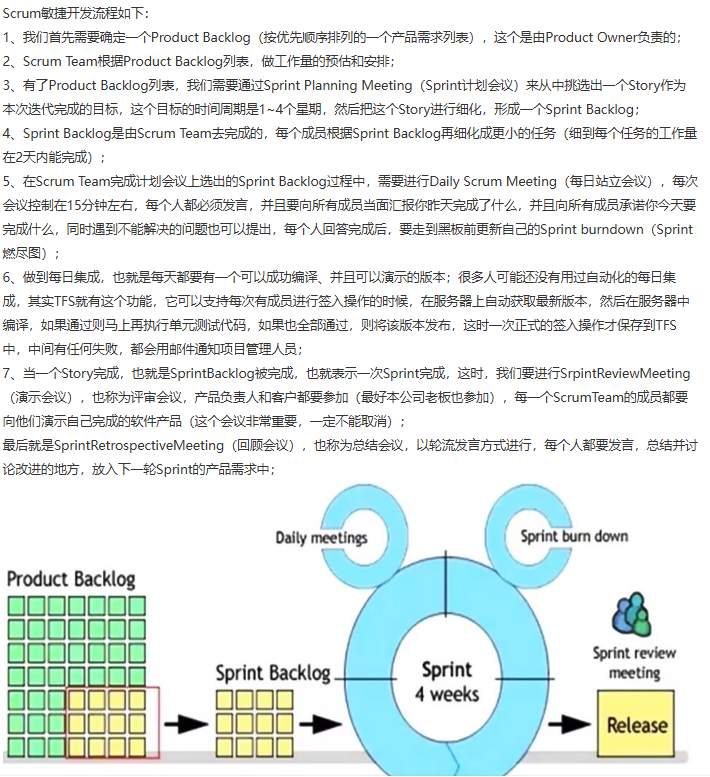

4. Scrum 核心流程(Sprint 周期)

(1) Sprint 规划会(Sprint Planning)
  • 目标:确定当前迭代(Sprint)要完成的任务。

  • 输出Sprint Backlog(本次迭代的任务列表)。

  • 时长:通常 2-4 小时(针对 2 周 Sprint)。

(2) 每日站会(Daily Scrum)
  • 目标:同步进度,快速解决问题。

  • 三问题

    ✓ 昨天做了什么?

    ✓ 今天计划做什么?

    ✓ 遇到什么障碍?

  • 时长:严格 15 分钟。

(3) Sprint 评审会(Sprint Review)
  • 目标:展示迭代成果,获取反馈。

  • 参与者:团队 + 利益相关者。

  • 输出:调整后的 Product Backlog。

(4) Sprint 回顾会(Sprint Retrospective)
  • 目标:改进团队工作方式(如流程、工具问题)。

  • 经典问题

    ✓ 哪些做得好?

    ✓ 哪些需要改进?

    ✓ 下一步行动?


5. 关键工件

工件说明
Product Backlog产品需求优先级列表(由 PO 维护),动态更新。
Sprint Backlog当前迭代要完成的任务子集(团队承诺交付)。
增量(Increment)每个 Sprint 结束时交付的 可工作、可交付 的产品功能。

6. 典型时间盒(以 2 周 Sprint 为例)

活动时长
Sprint 规划会2-4 小时
每日站会15 分钟/天
Sprint 评审会1-2 小时
Sprint 回顾会1-2 小时

7. Scrum 的核心优势

  • 快速响应变化:通过短周期迭代适应需求变更。

  • 持续交付价值:每个 Sprint 都产出可用的产品增量。

  • 团队自主性:自组织团队提升效率与责任感。


8. 常见挑战与解决方案

挑战解决方案
需求优先级冲突PO 明确优先级规则,与利益相关者定期沟通。
迭代交付质量不稳定引入自动化测试、持续集成(CI/CD)。
团队过度承诺基于历史速度(Velocity)合理规划 Sprint Backlog。

9. Scrum 与其他敏捷方法的区别

方法特点
Kanban无固定迭代,通过看板管理流动式工作(更适合运维/支持类任务)。
XP强调工程实践(如结对编程、TDD),常与 Scrum 结合使用。

10. 学习资源推荐

  • 书籍:《Scrum 指南》(官方手册)、《敏捷估计与规划》。

  • 工具:Jira、Trello(任务看板),Confluence(文档协作)。

  • 认证:Scrum Alliance(CSM)、Scrum.org(PSM)。


总结

Scrum 通过 固定周期迭代、角色分工明确、持续反馈改进 的机制,帮助团队在复杂环境中高效交付产品。成功的关键在于:

  1. 严格遵循时间盒(如每日站会不超时)。

  2. PO 清晰定义需求优先级

  3. 团队自组织与持续改进(回顾会的实际作用)。
