项目管理系统如何评估依赖关系关键路径与进度偏差
要在项目管理系统中评估依赖关系、关键路径与进度偏差,核心在于以结构化任务网络为基础,结合基线与实际数据做差、用可视化与算法识别关键链条与浮动,并设置阈值进行预警。通过构建完整的任务依赖图(含FS/SS/FF/SF四类关系)、计算关键路径与总/自由浮动、同步资源日历与成本,再用SV、SPI、里程碑偏差与缓冲消耗率等指标衡量进度偏差,可以形成闭环。将分析嵌入系统的甘特图、网络图与仪表盘,辅以自动化数据采集与治理,是避免进度拖延与依赖失效的有效方法。
一、评估的核心概念与目标
在任何项目管理系统中,依赖关系与关键路径评估的根本目的,是在复杂任务网络中定位决定整体工期的关键链条并识别风险。关键路径指网络中总工期最长且总浮动为零的路径,其上的任务任何延误都会导致整体进度拖延。依赖关系通常包含四类:FS(完成-开始)、SS(开始-开始)、FF(完成-完成)、SF(开始-完成),辅以提前量(Lead)与滞后量(Lag)。进度偏差是实际进展与基线计划之间的差异,可以以时间、工作量或价值维度衡量。明确这些概念,是后续模型与算法的基础。
评估目标可归纳为四点:一是通过关键路径计算识别“必须按期”的任务序列;二是通过浮动分析确定可调整空间;三是量化进度偏差,确定问题严重性与趋势;四是建立预警阈值与纠偏策略,使度量转化为治理动作。从治理角度看,评估要服务于决策:优先资源分配、依赖重排、缓冲重置、里程碑滚动修订。在软件研发、工程建设、市场活动等不同项目类型中,这些方法具有通用性,但需根据行业日历、资源约束与风险特性适配。
二、数据采集与结构化建模
要可靠地评估依赖与关键路径,首先需构建高质量的任务数据模型。模型至少包括:任务ID、名称、预计工期与最早/最晚日期、负责人与资源日历、依赖类型(FS/SS/FF/SF)、提前/滞后量、优先级与约束(如“不得早于”)、以及基线快照。基线(Baseline)是进度偏差计算的锚点,在形成阶段性计划时冻结一次,后续所有偏差都以此参照。对敏捷或混合模式项目,迭代计划与产品增量也需被结构化纳入网络图。
数据采集应优先选择自动化渠道:如从代码库、CI流水线、工时记录、测试平台、采购系统中拉取真实“进展事件”,并通过ETL或集成,将状态变更映射到任务进度上。减少人工填报、保证时效与一致性,是进度偏差评估的关键前提。同时需定义统一的项目日历(工作日/假日、班次)、资源可用性与技能矩阵,以确保关键路径计算的工期与日历一致。对于跨团队项目,建立跨系统数据字典与唯一任务标识尤为重要。
在价值维度的偏差测量上,可以引入挣值管理(EVM)的核心字段:计划价值PV、实际成本AC、挣值EV。虽然EVM更多用于进度-成本综合评估,但其SV(进度偏差)与SPI(进度绩效指数)能提供稳定的趋势度量。将EVM与关键路径结果结合,既能看见“哪条链条在拖延”,也能量化“拖延的速度与幅度”。在不确定性较高的研发项目中,可并行记录乐观/悲观工期估计,以支持PERT分析与概率分布计算(PMI, 2021)。
三、关键路径与依赖关系分析方法
最常用的关键路径法(CPM)包含两步:前向传递与后向传递。前向传递计算每个任务的最早开始(ES)与最早完成(EF),后向传递计算最晚开始(LS)与最晚完成(LF)。总浮动(TF)= LS − ES 或 LF − EF,自由浮动(FF)为不影响后续最早开始的可延迟时间。总浮动为零的路径即为关键路径。执行时需严格考虑依赖类型与提前/滞后量,并校准资源日历,不然会产生“理论可行、现实不可行”的偏差。
在不确定性显著的场景下,PERT(计划评审技术)用三点估计(乐观、最可能、悲观)计算期望工期与标准差,通过网络路径的概率分布识别关键路径的“概率关键性”。此法对研发探索、创新型项目尤其有效,可辅助决定缓冲配置与风险敞口。另一个重要方法是关键链(Critical Chain),它在CPM基础上引入资源约束,将资源冲突纳入路径计算,并通过项目缓冲、喂料缓冲、资源缓冲管理不确定性,从而降低多任务切换带来的进度偏差(Gartner, 2024)。
当依赖关系复杂到图结构巨大时,项目管理系统需要图算法与可视化结合:拓扑排序用于检测循环依赖,最短/最长路算法用于路径分析,关键节点(如高入度任务)作为风险枢纽重点监控。通过对“高依赖度、高滞后量、低浮动”的任务聚类,可以提前发现潜在进度瓶颈。将这些算法结果映射到甘特图与网络图上,以颜色与线型区分关键路径、近关键路径与缓冲区间,可显著提升理解与协作效率。

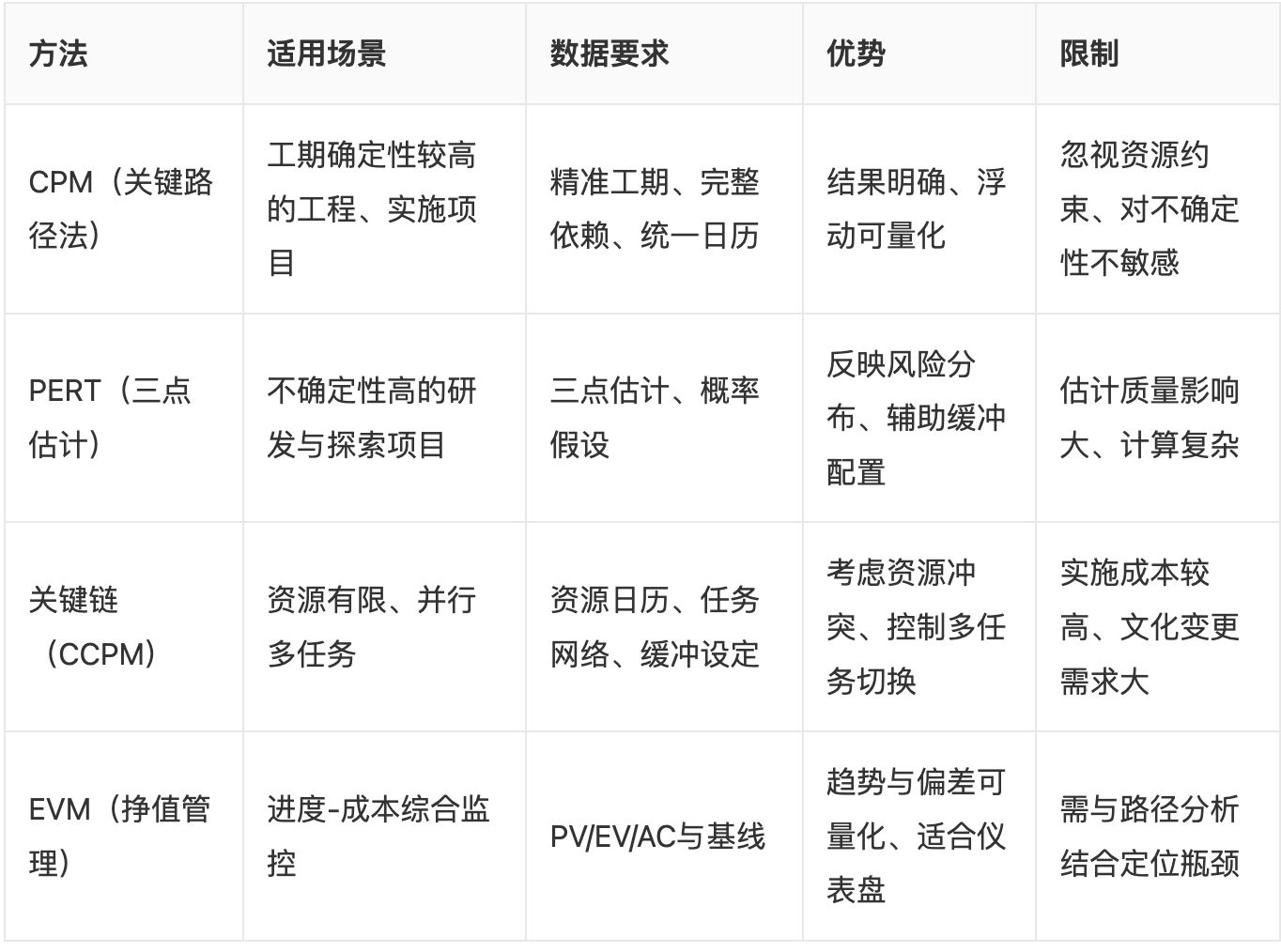

方法对比表
四、进度偏差度量与阈值管理
进度偏差的度量应涵盖时间、工作量与价值三个维度。时间维度上,可用里程碑偏差(计划完成日期与实际完成日期差值)、任务级滑移、关键路径延迟天数与缓冲消耗率。工作量维度上,关注计划工时与实际工时差异、剩余工作与燃尽趋势。价值维度上,采用SV = EV − PV与SPI = EV / PV,其中SPI < 1 表示进度落后,SPI > 1 表示进度领先。这些指标共同反映偏差方向与速度,需与基线保持一致。
阈值管理是将度量转化为治理的关键环节。建议分层设定阈值:绿色(正常波动)、黄色(轻度偏差需关注)、橙色(中度偏差需纠偏)、红色(严重偏差需升级决策)。例如:里程碑滑移超过5天进入橙色警戒、关键路径缓冲消耗率超过70%触发红色预警、SPI低于0.9触发管理评审。阈值应随项目阶段动态调整,在早期探索阶段容许更宽松偏差,在交付收尾阶段收紧。与风险登记册联动,确保偏差与风险的闭环。
报警与纠偏流程要标准化:系统应自动监控指标与阈值,在接近预警线时提示责任人与相关干系人,并建议纠偏选项:重排依赖、增加资源、缩短滞后量、拆分任务或调整范围。将预警转化为可执行修正动作,而非仅信息提示,是减少进度拖延的关键。同时,保留偏差历史,用控制图(Control Chart)观察长期趋势,识别系统性问题,如估算偏乐观或跨团队同步机制不足。对于重复性偏差,需在回顾中调整估算策略与缓冲配置(PMI, 2021)。
五、系统实现与可视化方案
在项目管理系统层面,关键的实现要素包括:结构化任务模型、依赖图与甘特图、基线快照管理、自动化数据采集、指标计算引擎与可视化仪表盘。甘特图与网络图应支持关键路径高亮、近关键路径阴影、浮动与滞后量标注,并能在不同粒度(迭代、里程碑、阶段)切换;基线功能允许冻结当前计划并与实际对比;数据集成支持从代码仓库、流水线、测试套件与采购系统自动更新任务进度,减少人工误差。
指标计算引擎需要具备:前后向传递、浮动计算、缓冲消耗率、EVM指标与里程碑偏差计算。在资源维度上应提供资源负载视图与冲突检测,以支持关键链方法的实施。此外,图分析能力(拓扑排序、循环检测、最长路)可用于发现不可执行的依赖或潜在瓶颈。可视化仪表盘需要将SV、SPI、里程碑滑移、关键路径延迟、缓冲消耗率与风险热图整合呈现,支持过滤到特定团队或模块,便于精准定位与协作。
在国内团队的合规与集成场景下,可选择支持研发项目全流程管理的国产平台,如 PingCode(研发项目全流程管理系统)或 Worktile(通用项目协作管理平台),在需求-开发-测试-发布的链路上以任务依赖与里程碑管理为核心,提供基线快照、甘特图关键路径高亮、燃尽与偏差仪表盘,并易于与代码库与流水线集成,满足数据治理与可视化需求。对于跨部门项目,系统的权限与审计功能也应完善,以保证进度偏差分析中的数据合规与可追溯性(Gartner, 2024)。
六、场景化案例与实践打法
以一个跨团队的软件研发项目为例:核心里程碑为“功能A上线”,其关键路径包含需求评审→接口设计→后端开发→联调测试→灰度发布。通过系统的依赖映射,发现联调测试(SS关系)与后端开发存在滞后量3天,且该链条总浮动为零。一旦后端开发延迟2天,关键路径延迟即同步扩大。如果此时SPI下降至0.92,里程碑滑移超过4天进入橙色警戒,系统应建议:减少滞后量至1天、增加测试资源、提前合并部分接口以并行化。实施后再计算浮动与缓冲消耗,评估效果。
在工程类项目中,关键路径往往更长,依赖更复杂。以设备安装为例,土建完成(FF)与设备到货(FS)常构成关键链条。若供应链延迟导致设备到货推迟5天,而土建已接近完成,关键路径会从“土建→设备安装→调试”切换为“供应→安装→调试”,系统应自动重算与高亮新的关键路径,并将缓冲消耗率与里程碑偏差更新到仪表盘。此场景下,还需引入外部依赖的风险条目,将采购与物流的里程碑纳入基线,避免“计划内任务正常但整体偏差持续”的盲点。
实践打法可归纳为“五步循环”:1)建模与冻结基线;2)自动化采集与实时更新;3)关键路径计算与近关键路径监控;4)进度偏差度量与阈值预警;5)纠偏行动与回顾复盘。在复盘阶段利用控制图与偏差分解(估算误差、依赖错误、资源冲突、外部风险),形成可持续改进闭环。对于研发团队,建议每个迭代结束进行滚动基线更新,避免长期计划与实际脱钩。在多项目并行的企业环境中,将共享资源纳入统一负载视图,减少关键链上的多任务切换,降低进度偏差。
七、治理、协作与未来趋势
从治理角度看,依赖关系与关键路径评估不能只停留在工具与算法层面,还需制度与协同支持。建立项目级的变更控制流程(里程碑与范围的变更审批)、风险审查会议与跨团队对齐机制,保证任何影响关键路径的变更都有明确评估与责任人。在协作层面,建议将关键路径、近关键路径与高依赖节点纳入例会话题,避免信息孤岛;对外部依赖(供应商、合作方)建立SLA与同步里程碑,纳入系统化监控。数据质量与权限审计也是保证评估可信的基础。
未来趋势上,AI增强的计划与预测正在进入主流。基于历史项目数据与实时事件的机器学习模型,可为工期估算、关键路径变更与偏差趋势提供“下一步建议”,并在网络图中自动识别潜在瓶颈与循环依赖。图数据库对跨项目依赖的存储与查询,将使企业级进度治理更高效;数字孪生(Project Digital Twin)与模拟(蒙特卡罗)可在计划阶段就评估不同依赖方案的风险敞口(Gartner, 2024)。结合PMI的方法论与EVM框架(PMI, 2021),企业能逐步形成以数据驱动的进度管理体系,降低关键路径上的不确定性,提升按期交付的可预测性。
